Le site officiel de TELT a changé : à partir d’août 2022, telt-sas.com devient telt.eu. Si vous rencontrez des problèmes ou avez besoin d’aide, veuillez nous contacter.

CO5a_VILLARODIN
CO5a_VILLARODIN

#17 Avrieux / Villarodin-Bourget / Modane

L’ACTU DU MOIS

À VILLARODIN-BOURGET MODANE ET AUX TIERCES
  • Balayage des pistes de chantier.
  • Travaux d’adaptation sur le dépôt d’explosifs.
  • Remblaiement de la zone « du Moulin ».
  • Bétonnage de la dalle de roulement à proximité de l’aire de lavage des véhicules/engins.
  • Préparation de la plateforme de la gare de départ du convoyeur, destiné au transport des matériaux excavés vers le site de dépôt des Tierces.
  • En souterrain, poursuite de la réalisation de la galerie de ventilation, marinage, déploiement de la fibre optique, fin de la reprise du radier, pose de la ventilation, agrandissement d’une caverne technique.
  • Sur les Tierces, mise en place des réseaux et aménagement de la gare d’arrivée du convoyeur.
AUX PUITS D’AVRIEUX

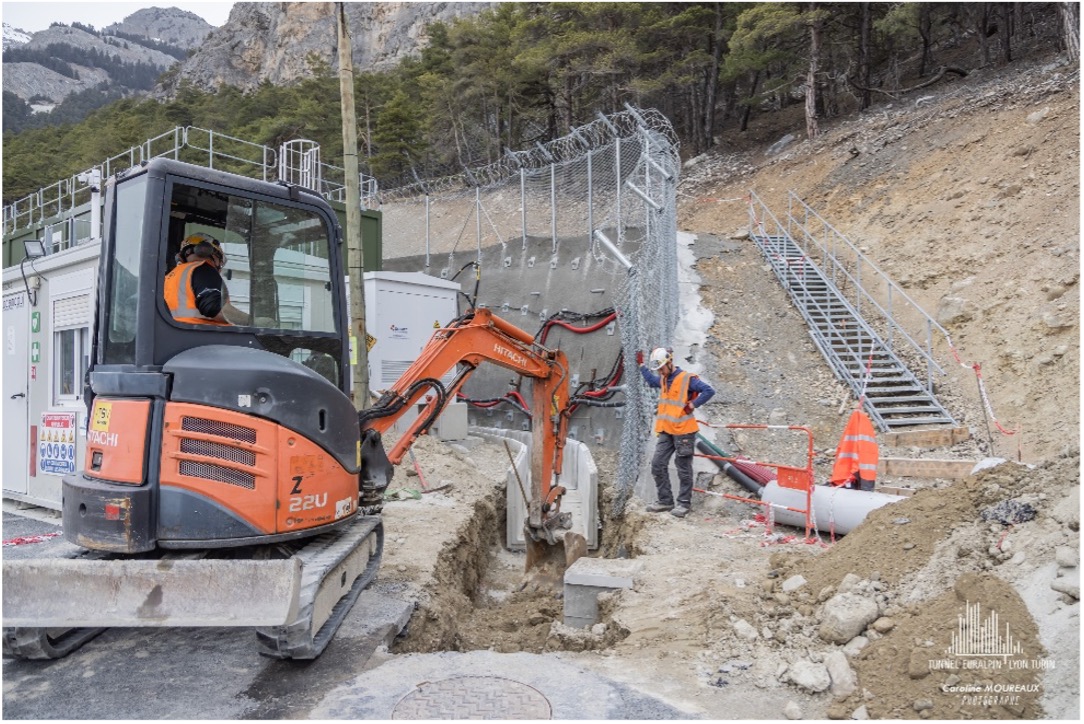

  • Pose de caniveaux préfabriqués sur le pourtour de la plateforme pour la gestion des eaux pluviales.
  • Démarrage des essais de contrôle des injections déjà réalisées.
  • Réalisation de mesures inclinométriques (mesure des éventuels déplacements du terrain, à l’intérieur d’un forage).
  • Poursuite de la réalisation d’injections profondes autour des futurs puits.

L’AGENDA DU MOIS PROCHAIN

ROUTE DE CONTOURNEMENT DE MODANE / FOURNEAUX

Construction du nouveau pont sur le Saint-Antoine dans le cadre des travaux liés à la route de contournement.

  • Préparation du chantier.
  • Mise en place d’un chargeur à chenille afin d’évacuer les déblais.
  • Stockage des déblais du Saint-Antoine sur la plateforme du Rieux Roux.
  • Pose d’une clôture pour délimiter le chantier.

ZOOM SUR

Les emplois sur le chantier des puits d’Avrieux

470 emplois présents sur le chantier des Puits d’Avrieux en prenant en compte aussi les sous-traitants (au 31/12/2021).

Caractéristiques des 198 emplois du groupement et de l’intérim (au 31/12/2021).

Origine géographique* des 198 emplois du chantier (groupement et intérim au 31/12/2021).

65 mauriennais étaient intérimaires (57), employés dans le groupement (5) ou demandeurs d’emploi (3) avant de travailler sur le chantier.

Données : Observatoire de la démarche Grand Chantier Source : Groupement d’entreprises, TELT

ZOOM SUR

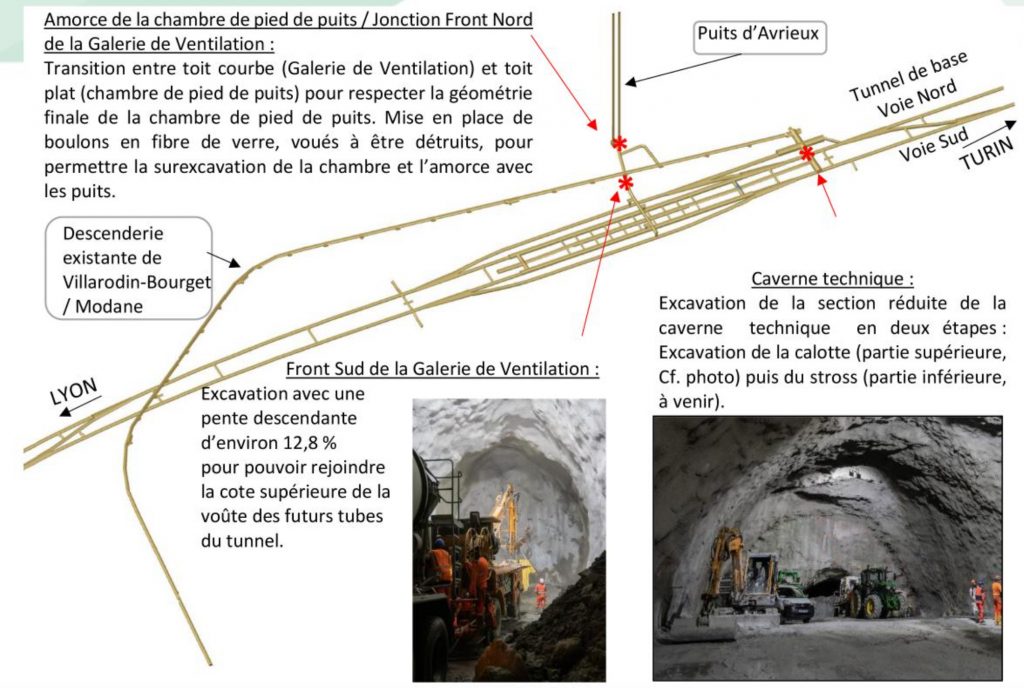

Présentation des ouvrages en cours en souterrain
Creusement à l’explosif

L’AGENDA DU MOIS PROCHAIN

À VILLARODIN-BOURGET / MODANE ET AUX TIERCES
  • Remblaiement de la zone du « Moulin »
  • Sur les Tierces, poursuite des travaux d’aménagement du site.
  • Poursuite des travaux en souterrain :
    • Creusement de la galerie de ventilation,
    • Excavation de la chambre de pied de puits,
    • Marinage,
    • Pose de la ventilation,
    • Agrandissement d’une caverne technique.
AUX PUITS D’AVRIEUX
  • Poursuite des injections profondes autour des futurs puits.
  • Poursuite de la pose de caniveaux préfabriqués sur le pourtour de la plateforme pour les eaux pluviales.
  • Poursuite des essais de contrôle des injections.

L’AGENDA DU MOIS PROCHAIN

ROUTE DE CONTOURNEMENT DE MODANE / FOURNEAUX
  • Réalisation des enrochements dans le cadre du recalibrage du lit du Saint Antoine pour le SPM.
  • Planning prévisionnel des travaux
tableau
Les articles pertinents
Masterclass cultura impresa 2024 a Chiomonte
Espace professionnels

La culture d’entreprise de TELT

Sur le chantier de Chiomonte, un rendez-vous dans le cadre du calendrier de « Turin capitale de la culture d’entreprise 2024 ».

By continuing to use the site, you agree to the use of cookies | Continuando ad utilizzare il sito, accetti l'uso di cookie | En continuant à utiliser le site, vous acceptez l'utilisation de cookies | PLUS

The cookie settings on this website are set to "allow cookies" to give you the best browsing experience possible. If you continue to use this website without changing your cookie settings or you click "Accept" below then you are consenting to this.

Close
